工 事 進 捗

成田市玉造5丁目1番地先配水管整備工事

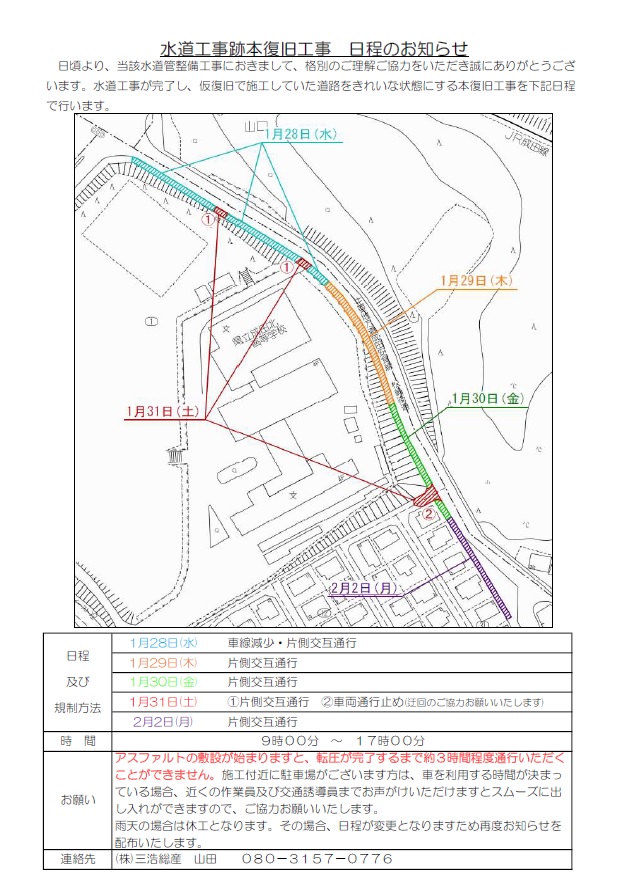

本復旧工事の日程が決定しました
舗装工事の日程が下図の通り決定しましたのでお知らせいたします。
本復旧工事 予定
水道工事が完了し、1ヶ月の養生期間を設けております。
養生期間が終了しますと、工事跡をきれいに復旧する工事として舗装工事を行います。

現状予定で1月下旬を予定しております。
近隣住民様には詳しい日程が決まりましたら書面にてお知らせをいたします。

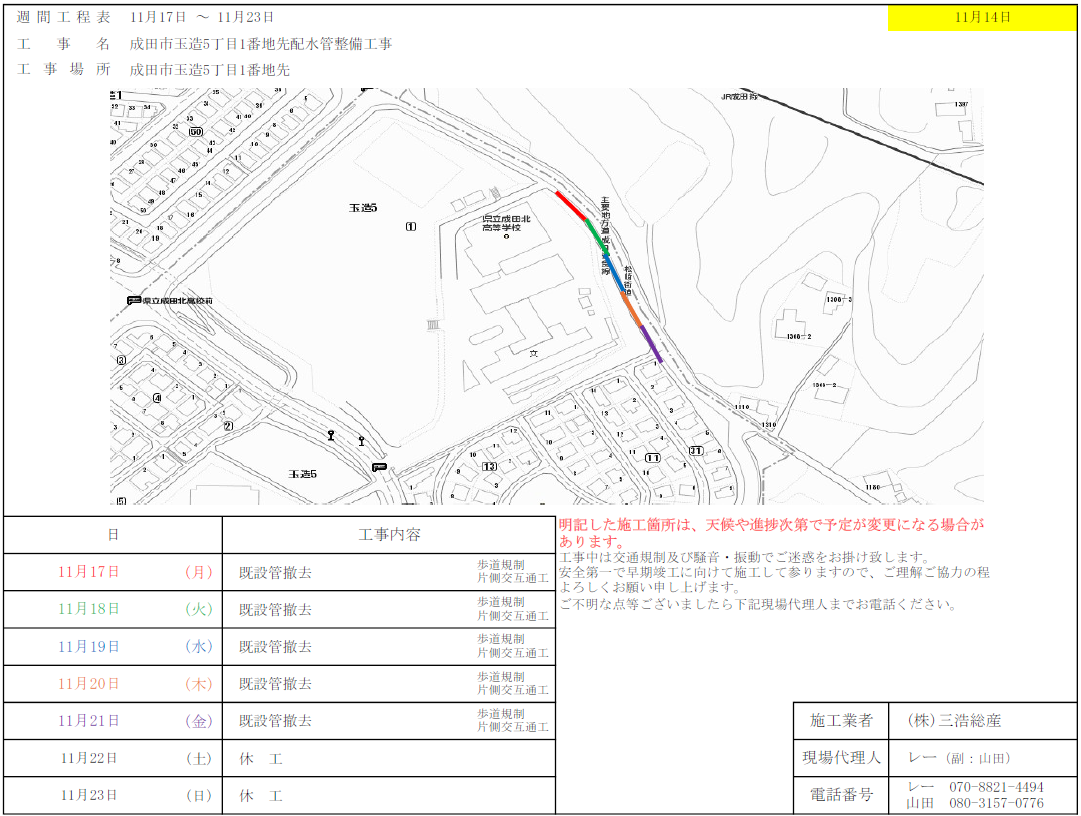

週間工程表 11/17~11/23

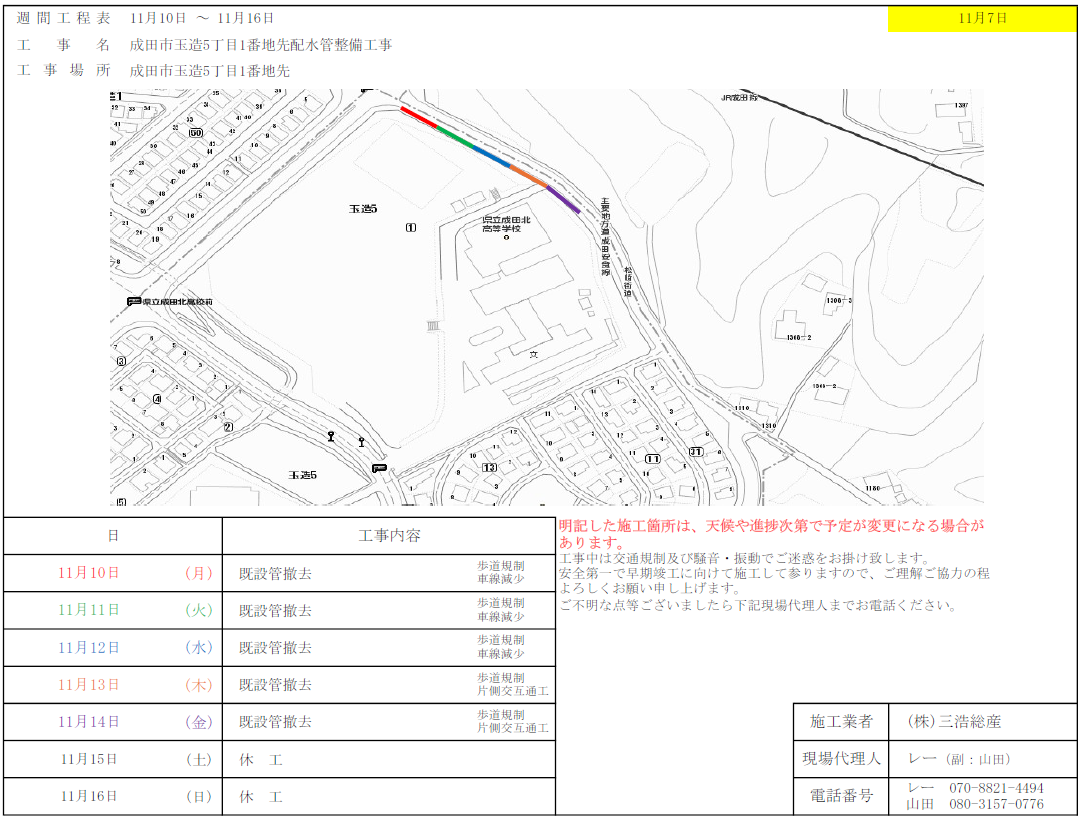

週間工程表 11/10~11/16

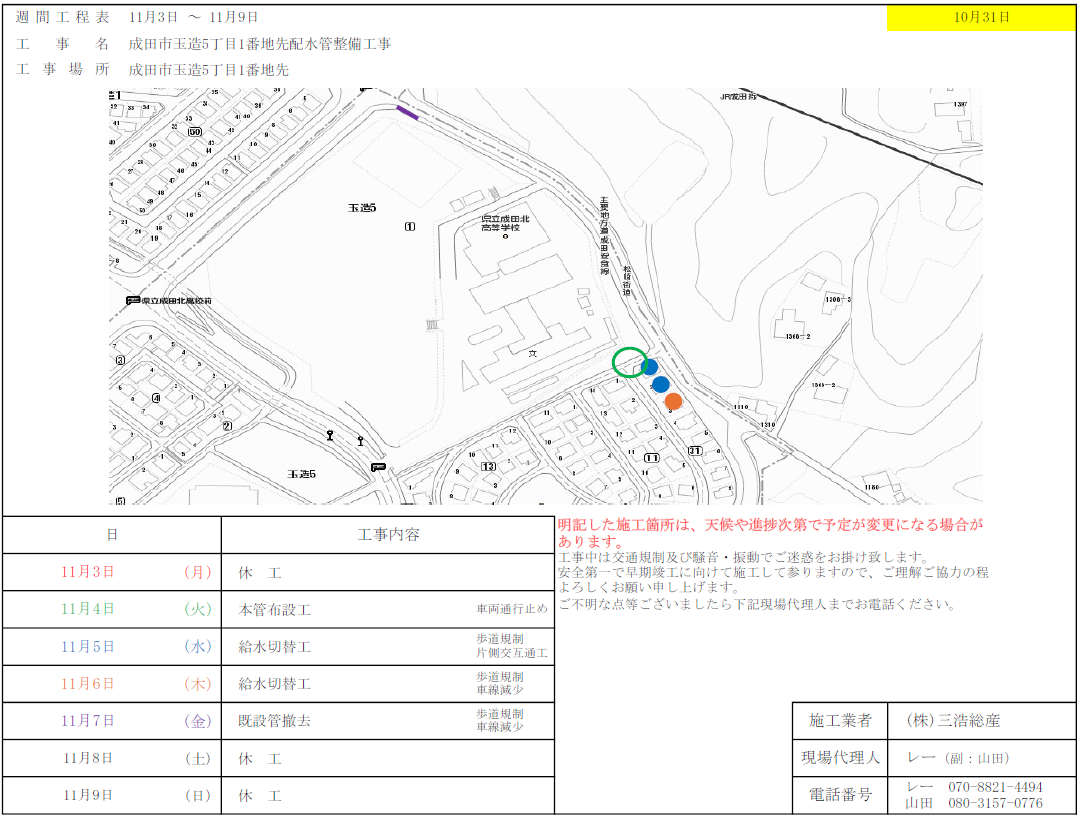

週間工程表 11/3~11/9

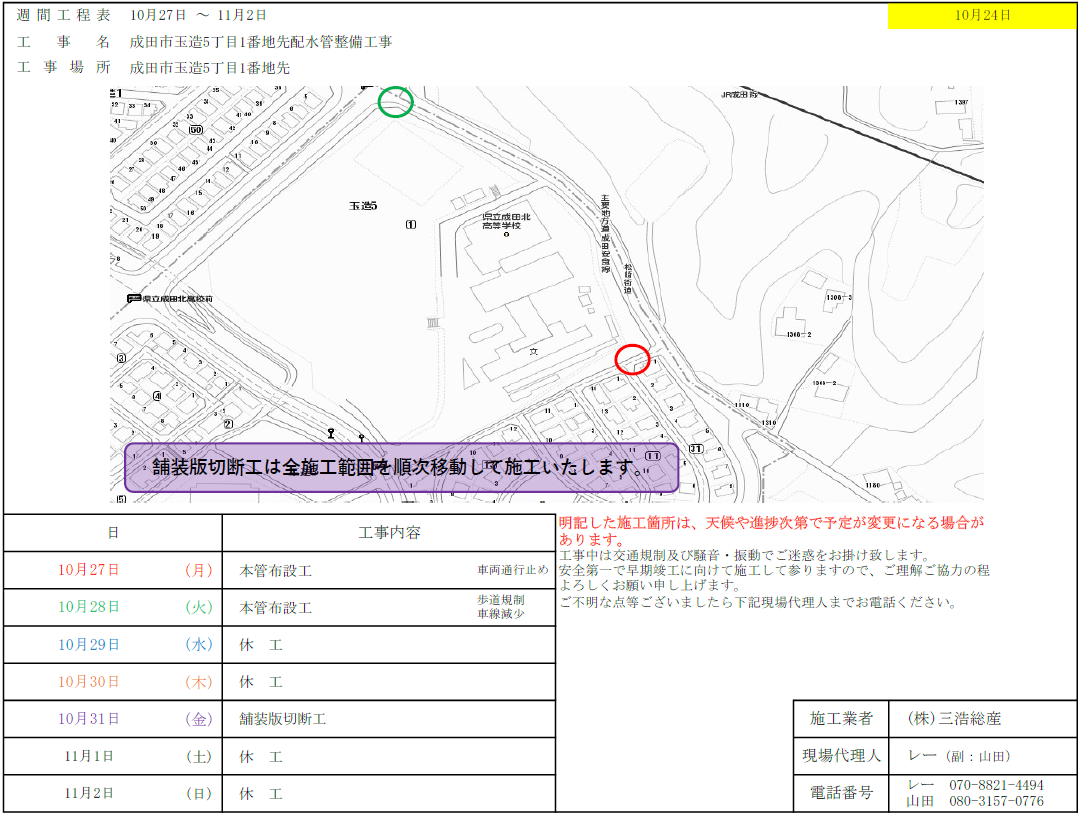

週間工程表 10/27~11/2
週間工程表 10/20~10/26

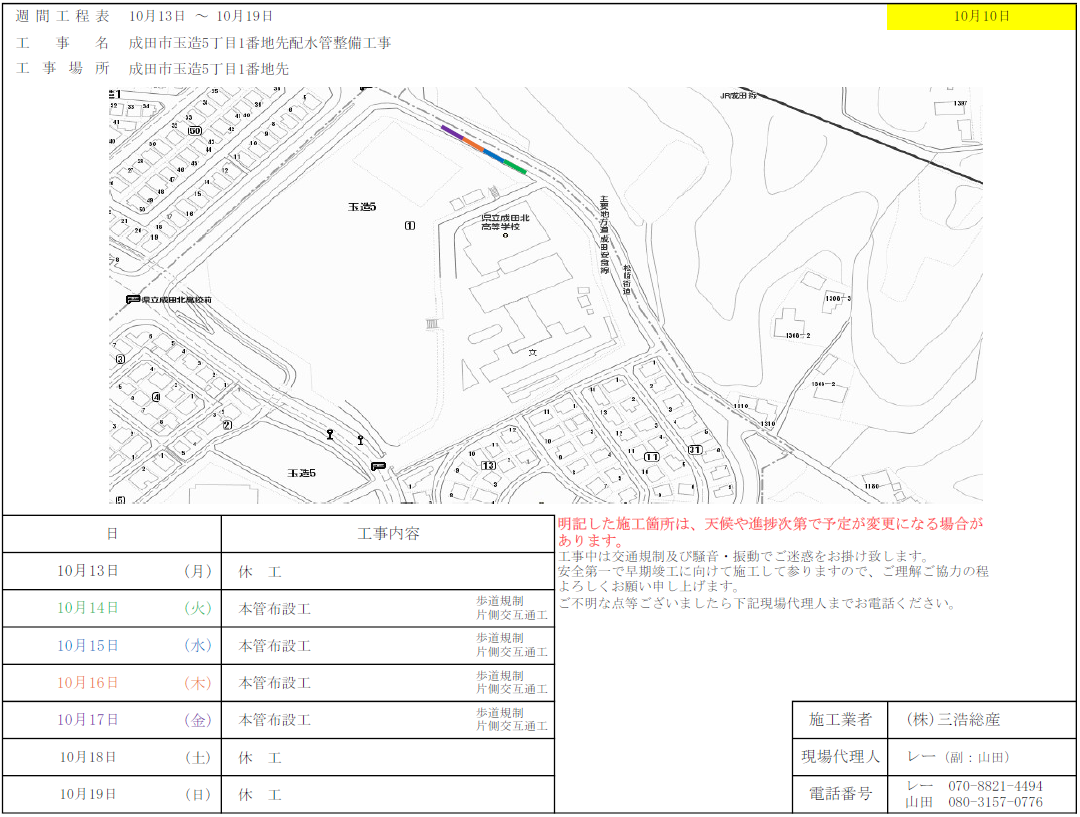

週間工程表 10/13~10/19

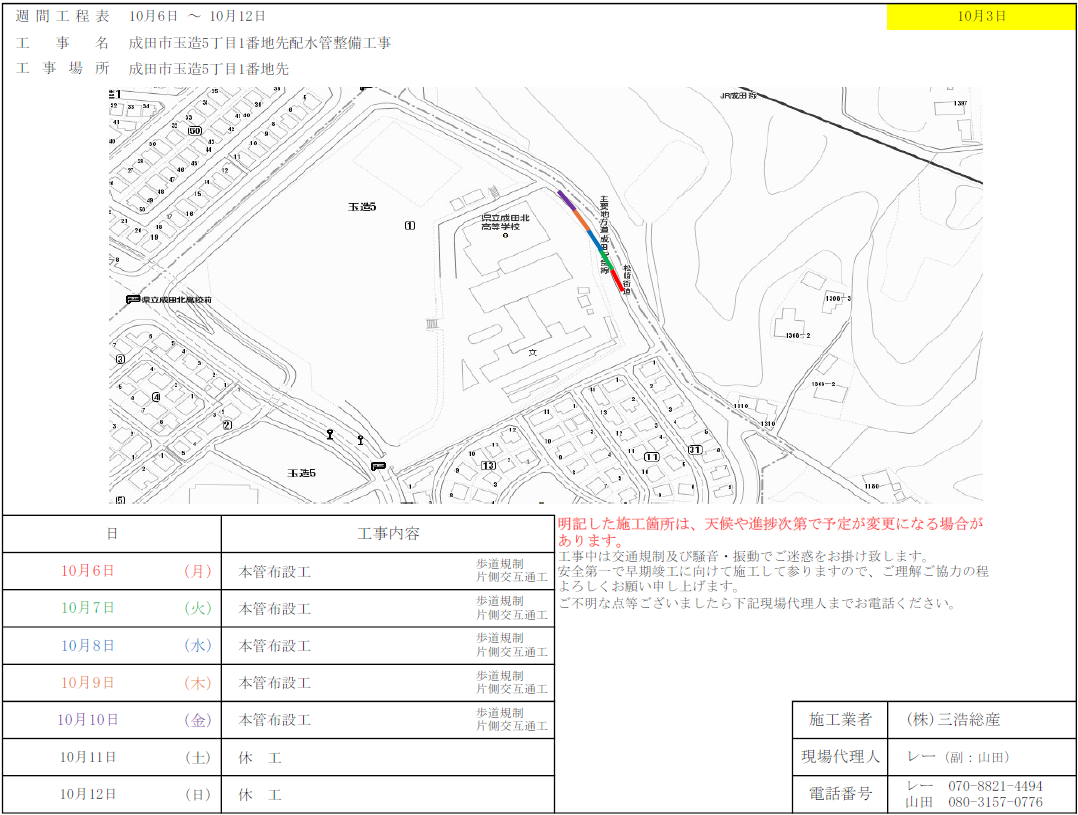

週間工程表 10/6~10/12

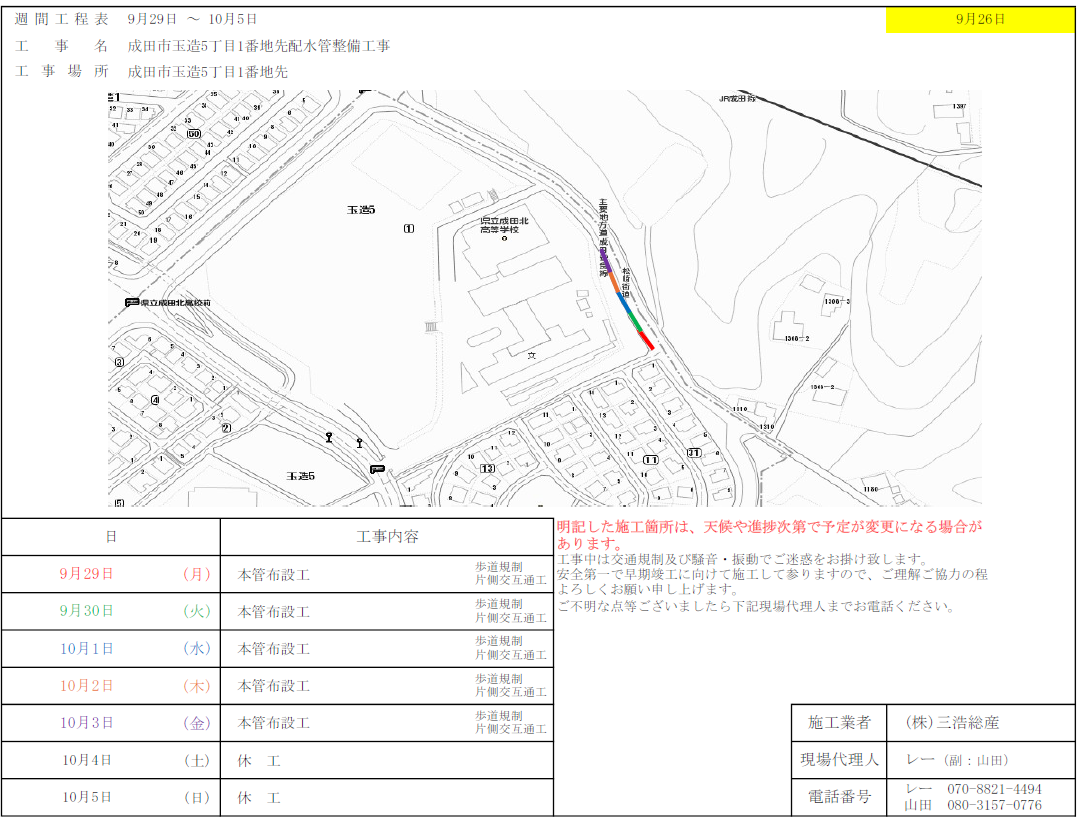

週間工程表 9/29~10/5

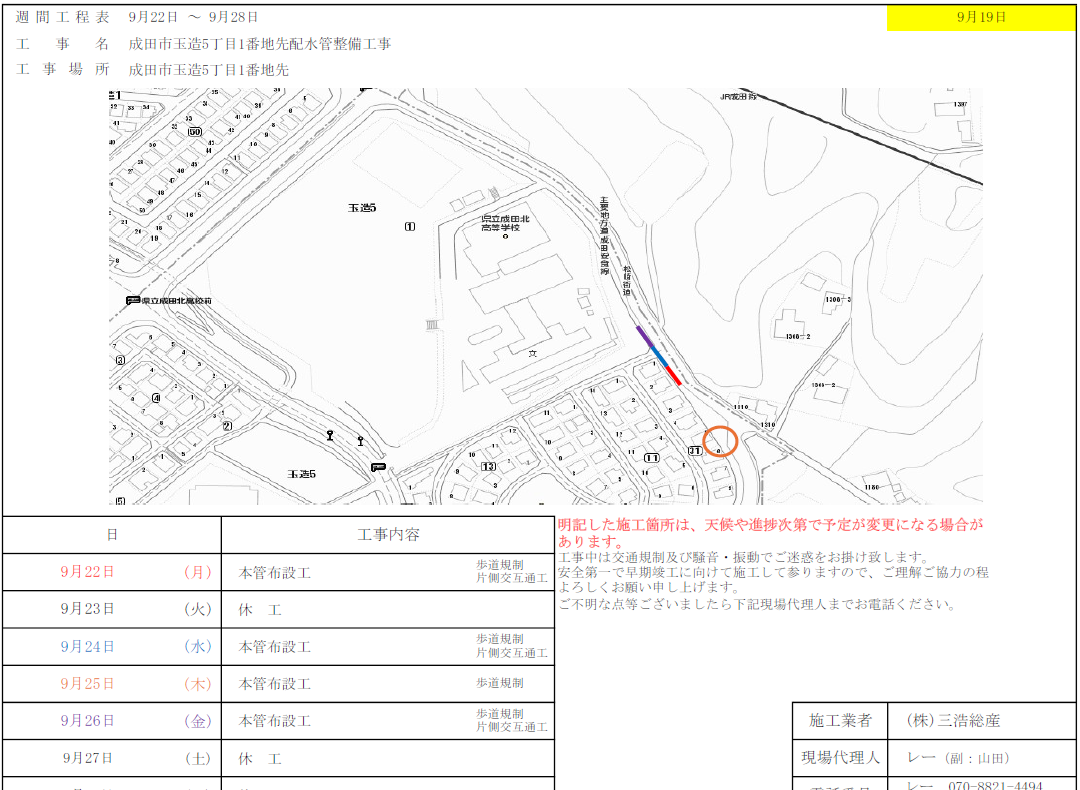

週間工程表 9/22~9/28

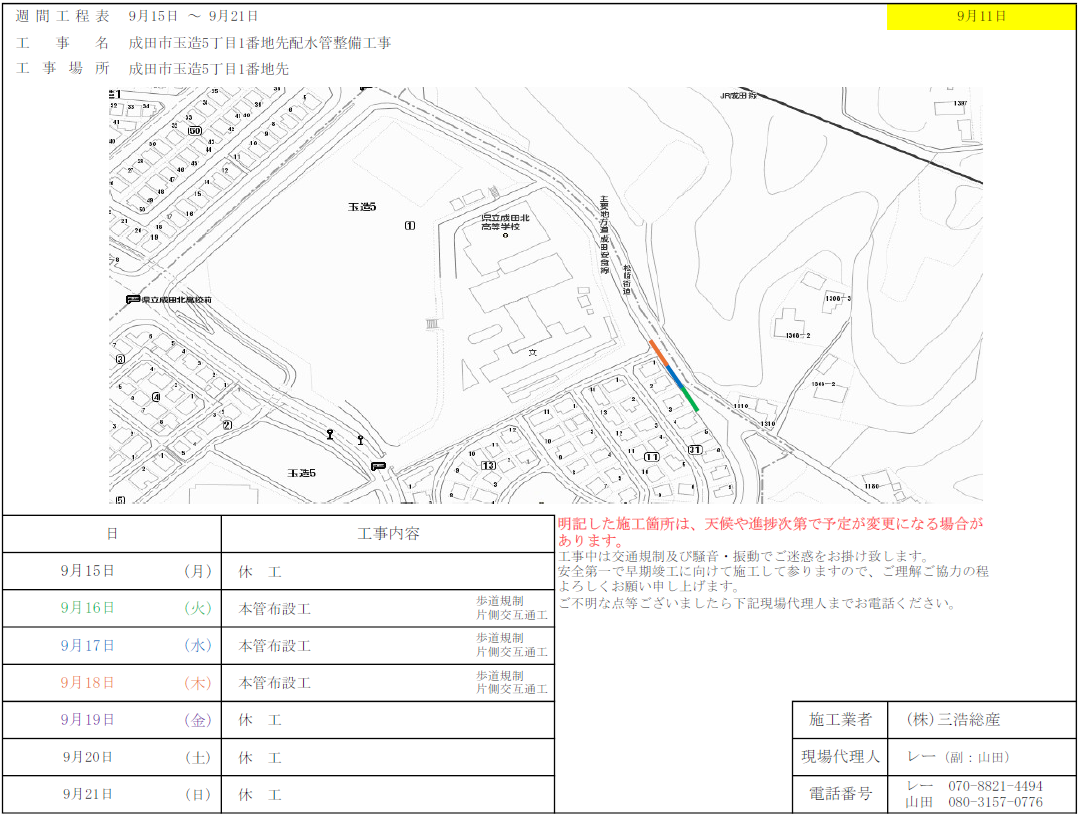

週間工程表 9/15~9/21
工事着手日未定
本工事の日程が決定次第、当ページにてお知らせいたします。
